Все компании Группы «Россети» прошли подготовку к осенне-зимнему периоду 2023–2024 годов в соответствии с графиками. Объем финансирования ремонтной программы составил более 91 млрд рублей, что на 5 млрд рублей превышает уровень 2022 года. В физическом выражении показатели также выросли по ключевым позициям. Об этом Генеральный директор ПАО «Россети» Андрей Рюмин доложил на Всероссийском совещании, которое провел Министр энергетики РФ Николай Шульгинов.
«Основная задача выполнена: компании Группы «Россети» реализовали в срок все мероприятия к осенне-зимнему периоду. Проведены ремонтные работы, подготовлен персонал, сформированы аварийные запасы. На особом контроле остается ситуация в новых субъектах РФ, где с 2023 года «Россети» приступили к эксплуатации объектов магистрального сетевого комплекса», — отметил Андрей Рюмин.
В целом по стране энергетики Группы отремонтировали 14,4 тыс. силовых трансформаторов 110 кВ и выше, 78,3 тыс. коммутационных аппаратов 6 кВ и выше, расчистили более 165 тыс. гектаров трасс линий электропередачи. Сформировано порядка 10 тыс. бригад для участия в ремонтных и аварийно-восстановительных работах — 49 тыс. специалистов и почти 24 тыс. единиц спецтехники. Подготовлено 6,9 тыс. резервных источников электроснабжения общей мощностью около 600 МВт.
В компании «Россети Сибирь» в сравнении с предыдущим годом объем финансирования ремонтной программы увеличился на 480,3 млн рублей. На техническое обслуживание и ремонт электросетевых объектов в регионах присутствия компанией «Россети Сибирь» в 2023 году направлено 7,965 млрд.

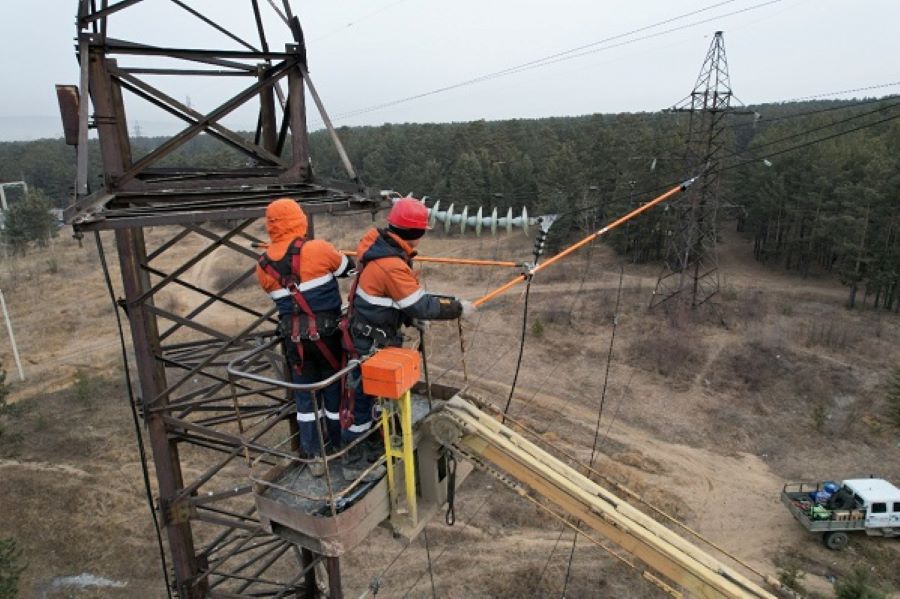

В общей сложности сибирские энергетики отремонтировали порядка 26,7 тысяч км линий электропередачи различного класса напряжения, оборудование 1 760 подстанций 35–110 кВ, в том числе 49 силовых трансформаторов, и 3 707 трансформаторных подстанций 0,4–10 кВ. От деревьев и кустарников расчищено 9,5 тысяч га просек воздушных ЛЭП. На 100% укомплектован аварийный запас. К морозам подготовлены автотранспорт и спецтехника, в том числе резервные источники электроснабжения. На случай нештатных ситуаций к работе готовы 941 оперативно-выездная и ремонтно-эксплуатационная бригады в составе 4 57 человек и 1 830 единиц высоко проходимой и спецтехники. Сформированы 77 мобильных аварийно-восстановительных бригад — 680 человек и 447 единиц техники.
Филиалы компании заключили соглашения о взаимодействии по предотвращению и ликвидации последствий аварий с местными администрациями и подразделениями МЧС России, авиапредприятиями, территориальными сетевыми и подрядными организациями.
В ходе совещания рассматривались также другие актуальные вопросы функционирования сетевого комплекса, в частности, касающиеся реализации инвестиционной программы. Андрей Рюмин отметил, что до конца года «Россети» планируют крупные пуски, связанные с развитием Восточного полигона железных дорог, электроснабжением промышленных производств, включая Ковыктинское и Чаяндинское газовые месторождения. Кроме того, завершится реконструкция центров питания в Москве, Санкт-Петербурге, Сочинском энергоузле и др.
Источник: управление по региональной работе ПАО «Россети Сибирь»
