Пять лет энергетической независимости Крыма от Украины

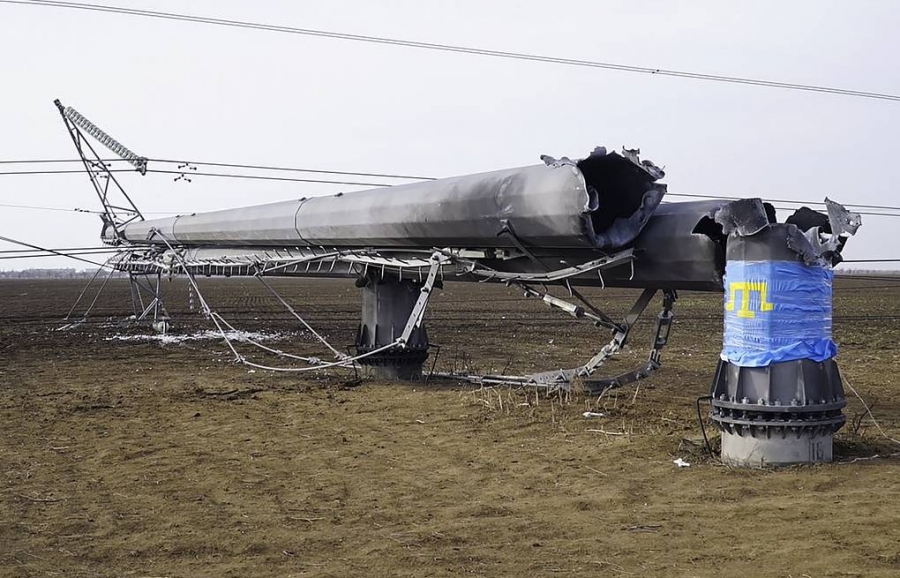

Пять лет назад в ночь на 22 ноября Крым остался без поставок электроэнергии с Украины. Причиной стали подрывы на Украине линий электропередачи, ведущих на полуостров.

В 00:22 во всех населенных пунктах Крыма погас свет. В 01:42 власти Крыма ввели режим чрезвычайной ситуации. Все социальные объекты полуострова были тут же подключены к резервным источникам питания. Незамедлительно начались работы по созданию энергообъектов, которые должны обеспечить энергетическую безопасность Крыма. Руководство проектированием и строительством всех объектов, координацию деятельности субъектов электроэнергетики и других задействованных в процессе организаций со стороны Министерства энергетики РФ осуществлял заместитель министра Андрей Владимирович Черезов.

Тестирование работы коммутационных аппаратов

Тестирование работы коммутационных аппаратов и защит первой нитки энергомоста (02.12.2015, 04:00)

2 декабря 2015 года Президент Российской Федерации Владимир Путин прибыл с рабочим визитом в Крым. В рамках визита Путин в офисе предприятия «Крымэнерго» по громкой связи дал команду Центру управления сетями взять под нагрузку КВЛ 220 кВ Тамань — Крым. Первая нитка энергомоста дала Крыму 200 МВт.

15 декабря президент России Владимир Путин по прямой видеосвязи дал старт работе второй нитки энергомоста из Кубани в Крым, уже подключенной к подстанции «Кафа».

Президент Российской Федерации Владимир Путин в Симферополе запустил первую линию энергомоста Кубань–Крым (2 декабря 2020 года)

Президент Российской Федерации Владимир Путин в Симферополе запустил первую линию энергомоста Кубань–Крым (2 декабря 2015 года)

Дальнейшие проекты по строительству энергообъектов на материковой части России и на полуострове были направлены на повышение надежности электроснабжения потребителей Крыма и укрепление его энергетической безопасности:

  • В 2015–2017 годах завершено строительство и введены в эксплуатацию все объекты электросетевого энергомоста Российская Федерация — полуостров Крым. Запуск энергомоста на полную мощность позволил объединить ЕНЭС России и энергосистему Крыма, обеспечить передачу мощности до 850 МВт в Республику Крым и устранить последствия блэкаута.

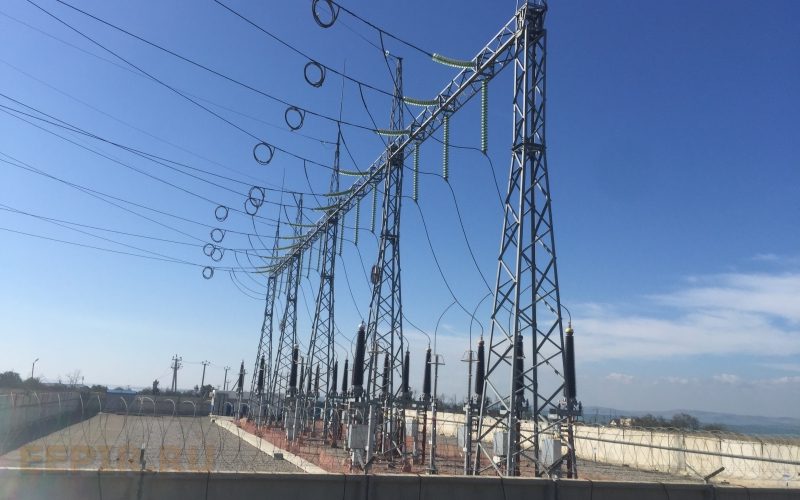

Строительство объектов энергомоста в Крыму

Строительство объектов энергомоста в Крыму

  • В ноябре 2018 года на полную проектную мощность — 120 МВт была запущена Сакская ТЭЦ. На первый этап строительства было отведено всего пять месяцев, а полностью станция была построена за 1,2 года — это рекордный срок для подобных объектов. Обычно на такие работы уходит не менее двух лет. Таким образом, новая ТЭЦ в Саках стала стартовым в России объектом базовой генерации, возведенным за столь короткий период и с использованием оборудования только отечественного производства.

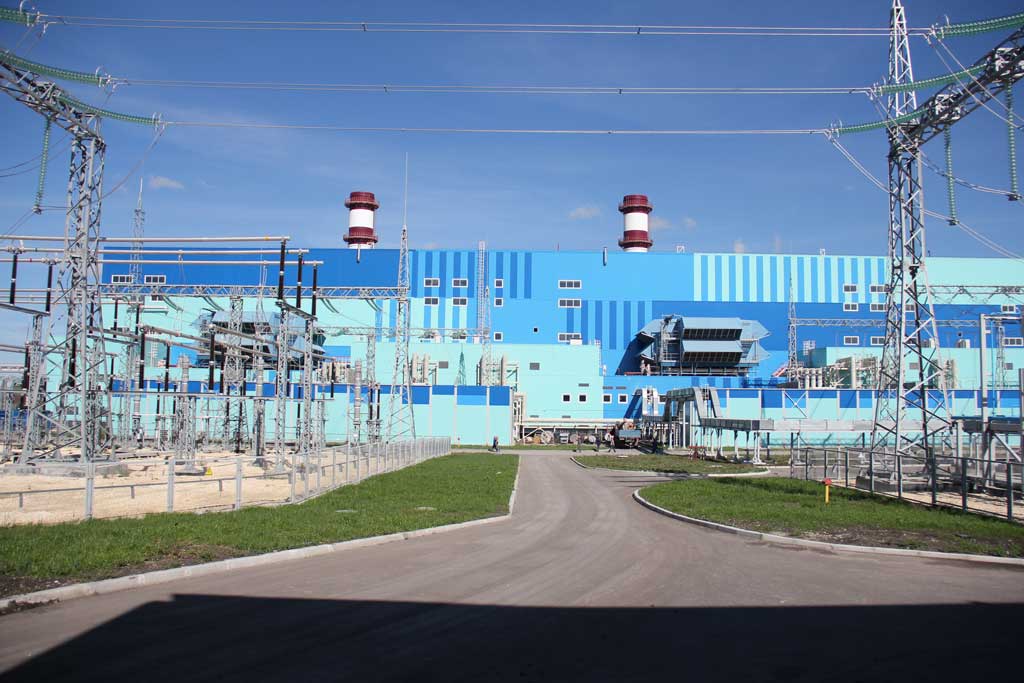

  • В марте 2019 года введены в работу энергоблоки 2 очереди Балаклавской и Таврической ТЭС мощностью по 470 МВт, что позволило обеспечить работу станций на полную проектную мощность 940 МВт. В результате ввода в эксплуатацию двух новых электростанций общий объем мощности полуострова составит порядка 2070 МВт, без учета непостоянной ветровой и солнечной генерации, а также мобильных ГТЭС. Это обеспечит полное покрытие потребности полуострова Крым с учетом резервирования, а также при необходимости возможность передачи мощности в соседние регионы (Краснодарский край).

  • Завершено строительство ВЛ 330 Западно-Крымская — Севастополь, позволившей обеспечить выдачу мощности Севастопольской ПГУ-ТЭС на север Крымского полуострова, замкнуть кольцо магистральных ВЛ 330 кВ и повысить системную надежность энергосистемы Крыма при проведении ремонтных работ и в аварийных режимах.
  • В целях обеспечения возможности передачи избыточной мощности Ростовской АЭС на территорию Крымского полуострова, а также обеспечения системной надежности Таманского полуострова выполнено строительство 2-х ЛЭП: ВЛ 50 кВ Ростовская АЭС — Ростовская и ВЛ 500 кВ Ростовская — Андреевская — Вышестеблиевская (Тамань).
  • Завершено строительство новой независимой газотранспортной системы, расположенной на территории Краснодарского края и Республики Крым.
  • Реализованы мероприятия по обеспечению каналами связи Республики Крым с использованием электросетевой инфраструктуры, с пропускной способностью системы передачи данных 200 Гбит/с, позволившие улучшить доступность интернет-ресурсов в Крыму, снизить расходы операторов и провайдеров Крыма на межоператорское взаимодействие.
  • Дополнительно в марте 2019 года завершено строительство на Тамани нового центра питания — подстанции 220 кВ «Порт» мощностью 432 МВА и воздушных линий электропередачи 220-110-35-10 кВ протяженностью 188 км, а также проекта «Создание сухогрузного района морского порта «Тамань». Строительство подстанции велось опережающими темпами, учитывая значимость данного энергообъекта и его необходимость для развития инфраструктуры Таманского полуострова, обеспечения потребностей транспортного и железнодорожного переходов Крымского моста.
